亭湖黄尖镇拆迁安置六年未果 梦泽园三期工程“做做停停”年底交付成疑
盐城市亭湖区黄尖镇新闸村村民向洲洲反映,因配合风力发电项目建设,他们于六年前签订拆迁协议搬离家园,然而约定的安置房至今未能交付,十余名农户长期在外租房度日,安置问题久拖不决。

六年漂泊,安置房建设“做做停停”
据爆料人介绍,2019年前后,新闸村十余户村民因风电项目叶片影响范围拆迁。当时村里口头承诺安置房很快就能建好,让大家先自行租房过渡。然而这一等就是六年。“房子拆了,安置房却一直没动静,我们在外租房住了整整六年,房租一年比一年贵,实在吃不消。”爆料人表示。
更令人担忧的是,被纳入安置计划的梦泽园三期工程 ,目前仍处于“做做停停”状态,建设进度严重滞后。爆料人直言:“按现在的进度,到今年年底根本不可能交付。”

梦泽园三期:从规划到停滞的四年

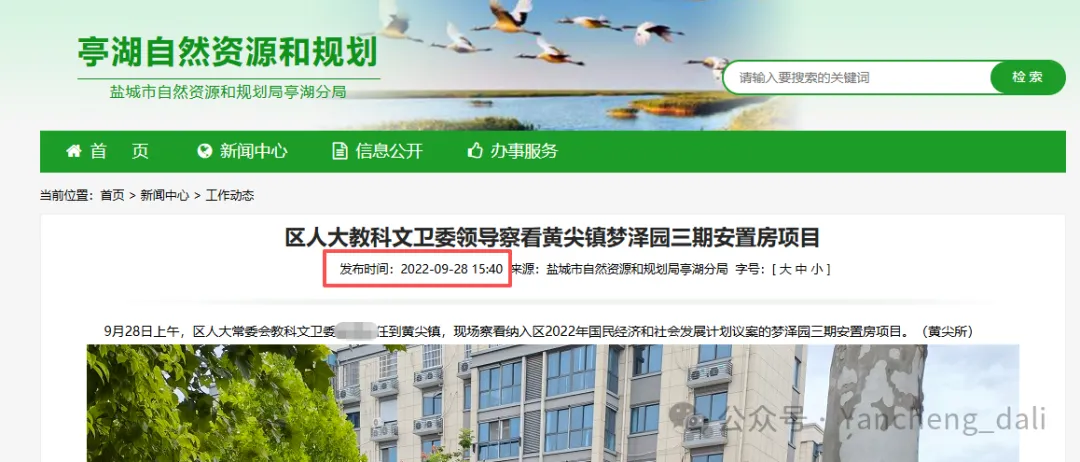

公开信息显示,梦泽园三期安置房项目早在2022年就被纳入亭湖区国民经济和社会发展计划,同年9月区人大教科文卫委曾前往现场察看项目进展。2021年底的黄尖镇相关报道中也明确提到,要“加快推进花川新型农村社区四期、梦泽园二期、三期工程,新增农房改善500户以上”。

2023年5月,亭湖区督查组还曾专门对梦泽园三期安置房项目进行现场督查,要求“加大工作力度,迅速取得成效”。但从村民反馈来看,督查效果似乎并不理想。

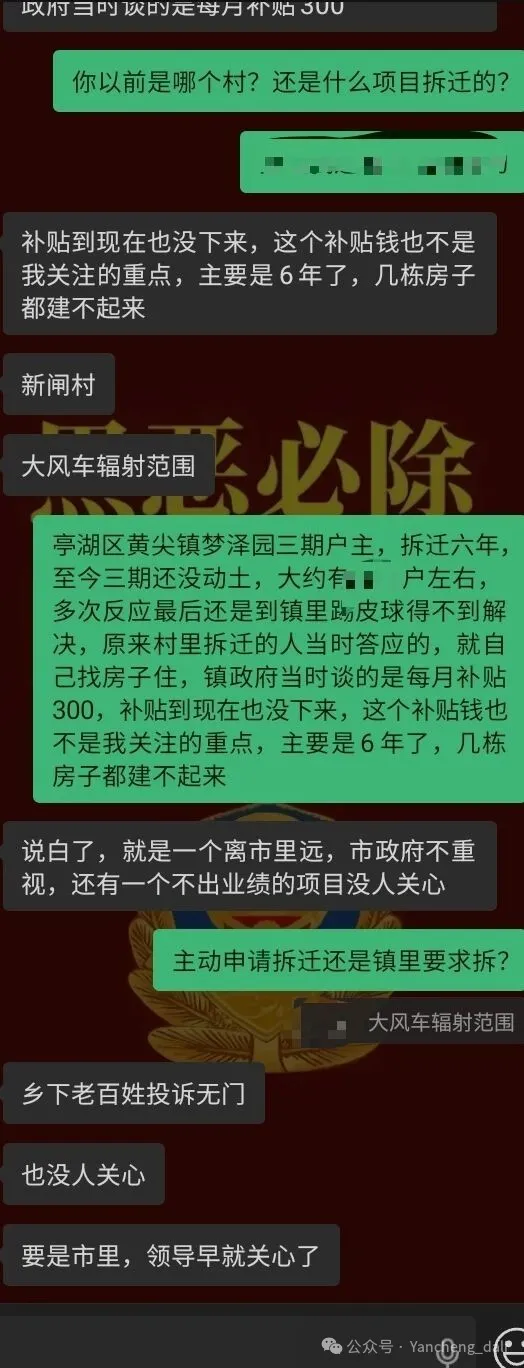

“每次反映问题,最后都是到镇里被推来推去,说是审批权限在市级、建设资金没到位,反正就是解决不了。”爆料人无奈地说。
类似困境并非个案

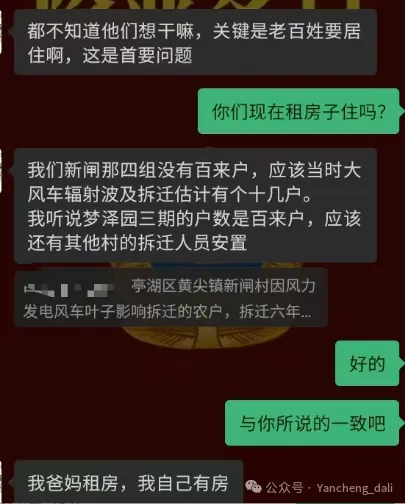

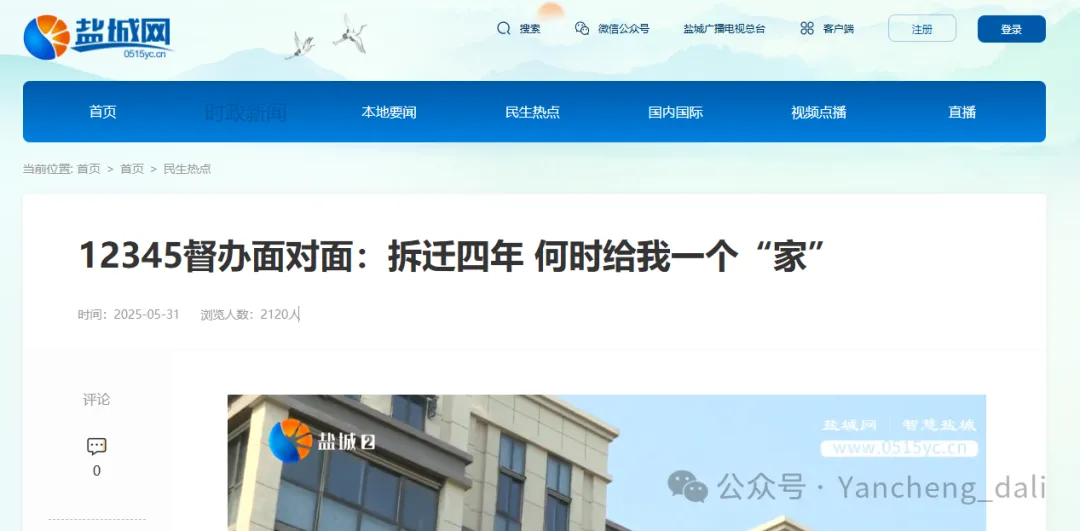

事实上,黄尖镇安置房建设滞后并非新闸村独有的问题。2025年5月本地媒体电视台与官方媒体报道,黄尖社区一位陆姓居民因配合风电设施建设,于2020年签订安置协议搬离,等待四年多仍未拿到安置房。报道指出,当时梦泽园一期二期仅有54套小户型,却要满足60余户的需求,房源严重错配。而梦泽园三期虽自2021年起规划,但因市级安置房存量较大等原因,审批过程持续了四年。
2025年5月报道中镇工作人员曾表示,梦泽园三期预计2025年6月底启动土地挂牌、今年年底建成交付。但如今已是2026年6月,建设现场进展迟缓,基本上没有太大变化,这一承诺兑现的可能性正变得越来越渺茫。

安置困局何解?
拆迁安置事关群众基本生存权益。根据相关规定,被征地农民应享有社会保障,安置房建设应同步推进,保障居住权益。亭湖区住建局作为主管部门,承担着“指导全区村镇建设、农村住房建设和危房改造”的职责。
六年的等待已让拆迁农户筋疲力尽。他们只是想要一个安定的家,一个可以结束漂泊生活的地方。当规划图纸上的安置房迟迟不能变成实实在在的居所,当一次次督查推动未能换来实质进展,政府的公信力也在一次次失信中被消耗。
标题:亭湖黄尖镇拆迁安置六年未果 梦泽园三期工程“做做停停”年底交付成疑
